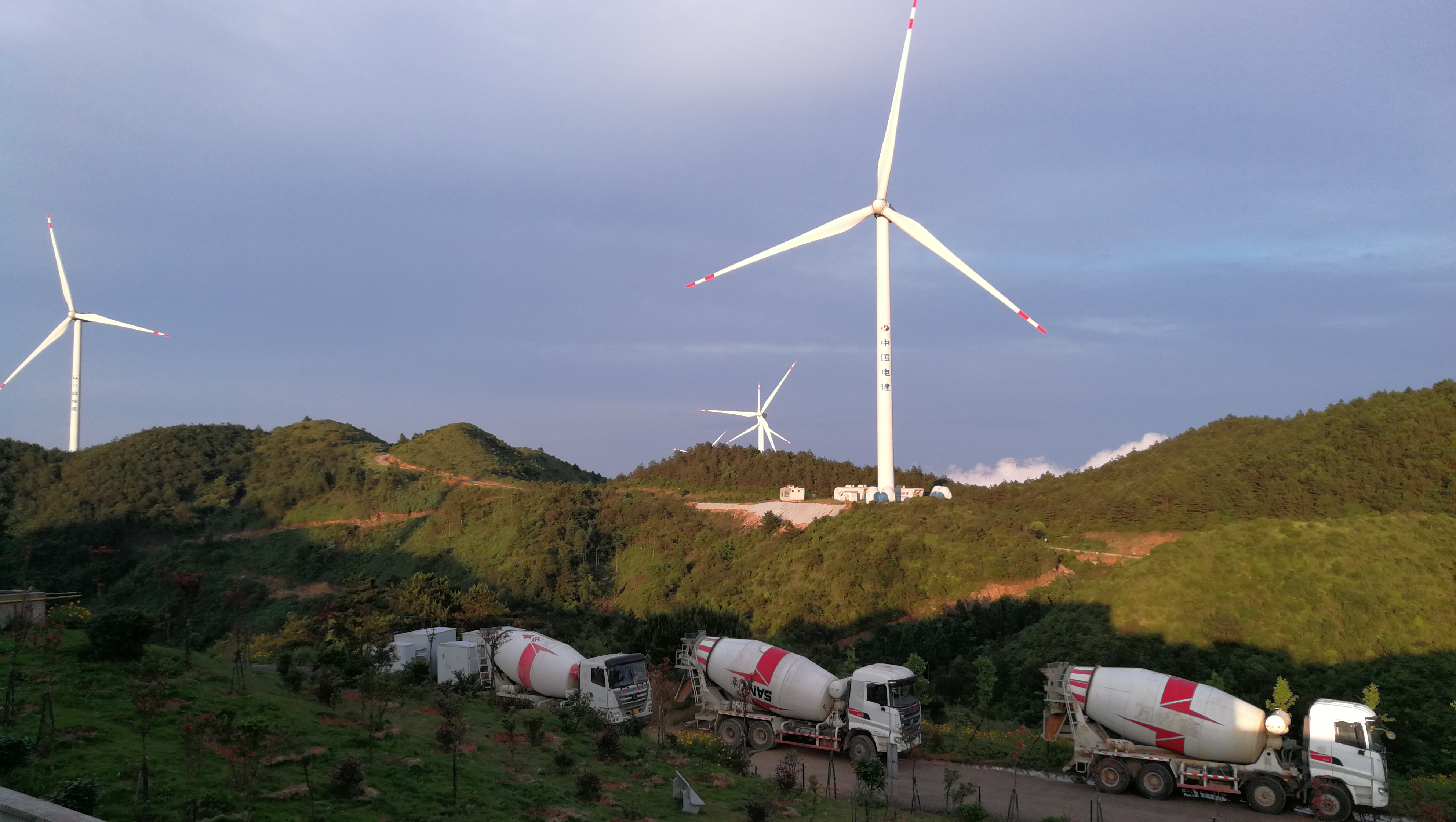

古田县泮洋风电项目

    古田泮洋风电场二期项目位于在古田泮洋风电场东部及西南部附近的山脊。场址范围面积约5.0km2。场内涉及一共两个镇六个行政村,分别是大桥镇的双桥村、潮洋村、高洋村和石步坑村;泮洋乡的瓦坑村、大村。场址北距大桥镇直线距离约15km,西北距泮洋乡直线距离约13km,西北距古田县城直线距离约21km,东北距宁德市区直线距离约60km。

    2015年12月31日,泮洋风电场二期项目经由福建省发改委核准批复立项,建设安装单机容量为2MW风电机组20台,总装机容量40MW。风力发电机组与35kV箱式变电站组合方式为一机一变方案,每台风机设一座箱式变电站。本项目在已建成的泮洋一期110kV升压站和送出线路的基础上新增升压变一台,经古田泮洋风电场已建设的110kV线路送至220kV槐门变110kV侧。项目采用总价合同EPC总承包模式建设,工程监理和EPC总包经公开招标确定。工程质量标准需符合现有国家及有关部门颁发标准和有关技术规定的合格标准。泮洋二期于2017年1月开工,2017年12月首批1#-6#共6台机组并网发电,2018年2月18#-20#共3台机组并网发电。2020年受疫情影响,项目3月25日开始正式复工,同年8月完成剩下11台风电机组并网发电。目前项目正处于收尾阶段。
