一、双溪水库工程概况

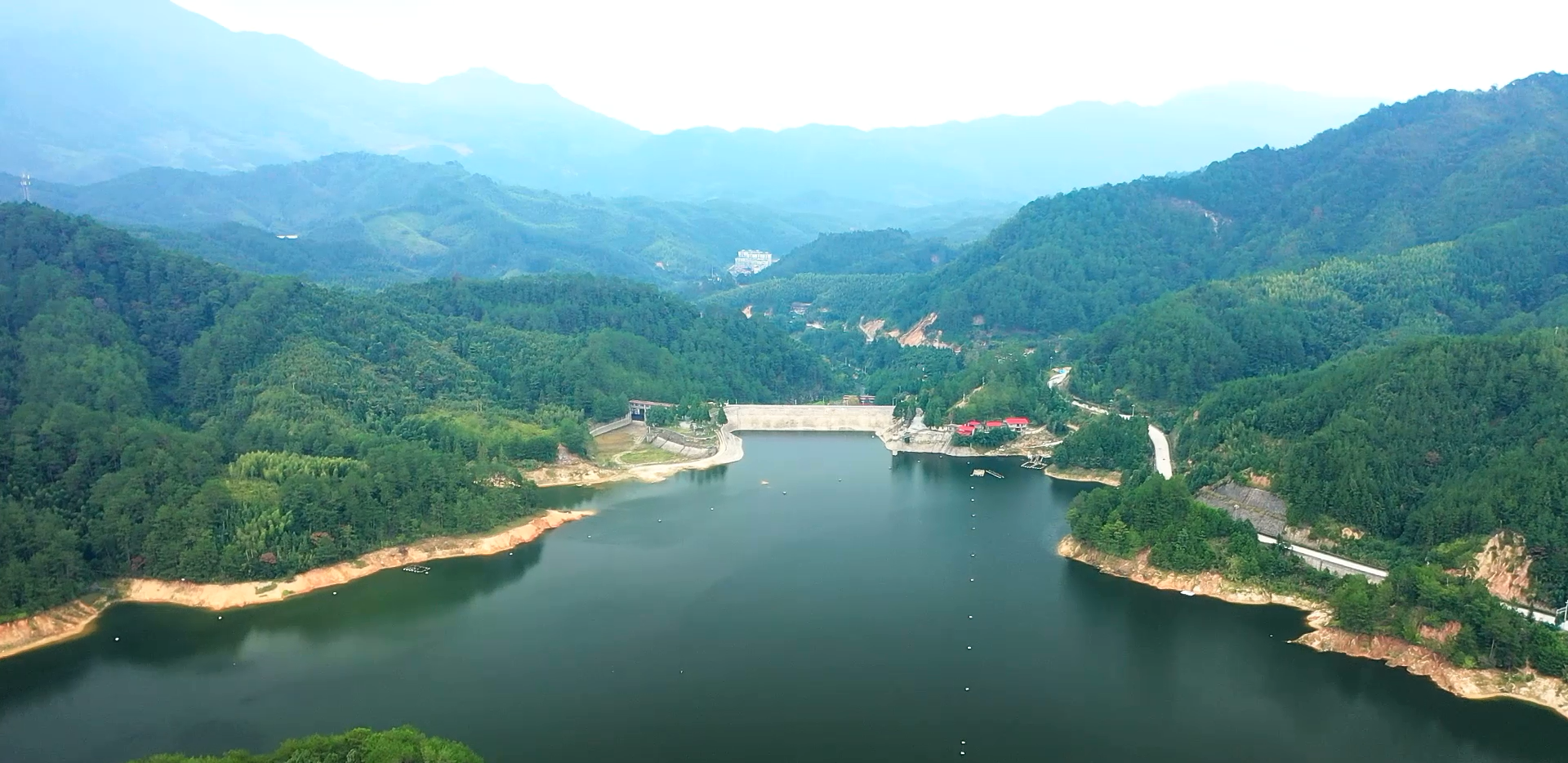

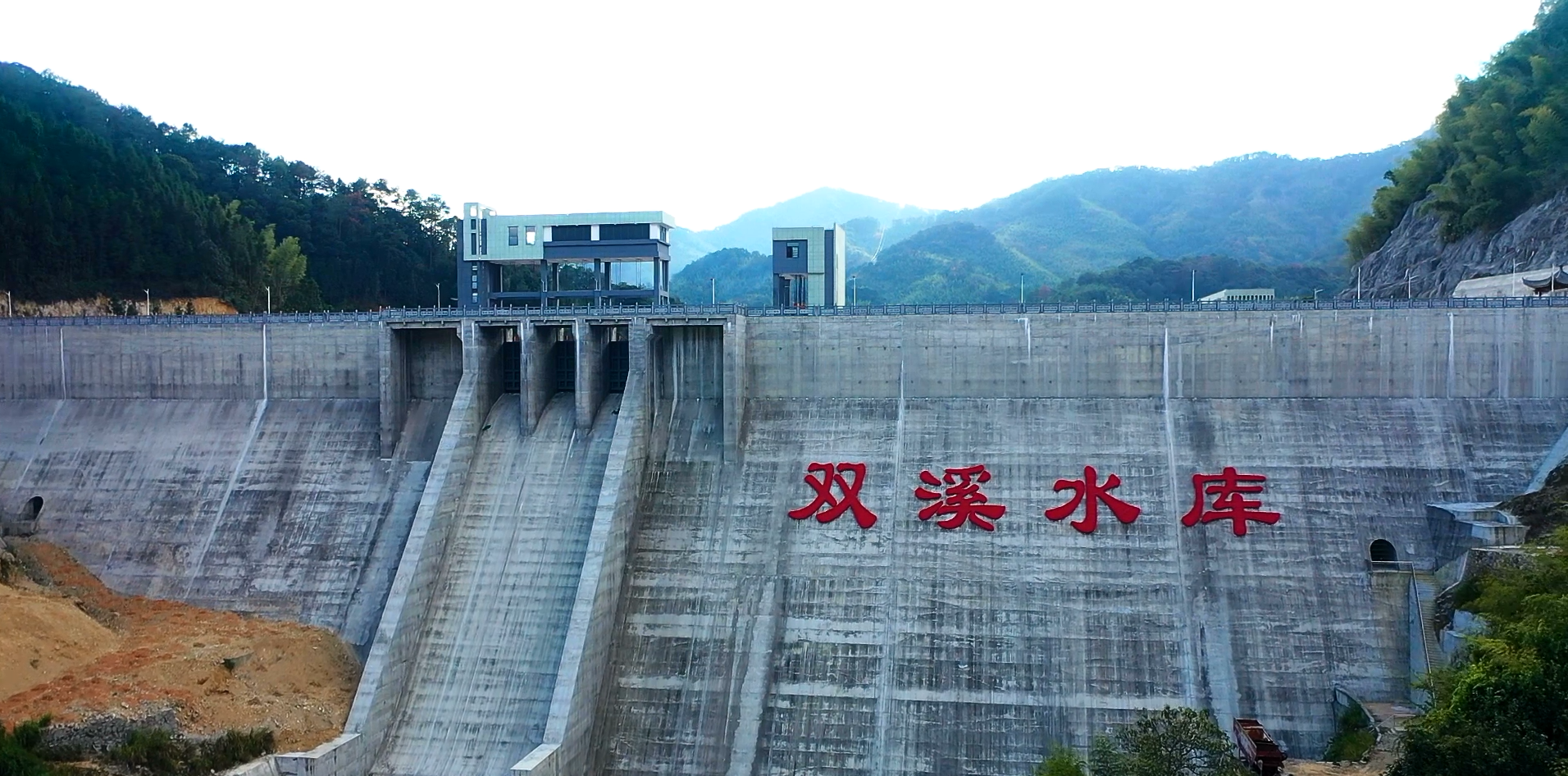

 ㈠ 拦河坝
   双溪水库拦河坝位于闽江水系沙溪支流洛溪南霞溪河段上,距城区约15km公里,坝址以上集水面积98.5km2。坝型为细石砼砌石重力坝,坝高65m,坝长231.0m,坝顶宽5m,坝顶高程为323.00m,500年一遇校核洪水位为321.71m,总库容2771万m3,正常蓄水位320m,调节水库2424万m3,为中型水库工程。坝体由溢流坝段和非溢流坝段组成,溢洪道位于河床中部,溢流坝段总长23.0m,设3孔5.0m×6.0m(宽×高)平板工作闸门,最大下泄流量335m3/s,溢流坝段上部设交通桥及启闭房。坝内设置有放空底孔及灌浆廊道,为保护下游河道生态,还设置了生态放水管,生态放水管直径500mm,生态放水流量为0.27m3/s。

㈡ 发电引水系统

发电引水系统主要由:取分层取水口、引水隧洞、调压井、斜井、高压下平洞、隧洞内压力管道、涉河段管道等部分组成。引水隧洞长2080 m,洞径为1.7 m×2.0 m(宽×高);调压井为带上室圆筒式,高度63.85m;压力管道长463 m,埋管段钢管内径2.0 m,明管道钢管内径1.5 m。

㈢ 电站

电站位于桂盂电站下游约80m,厂区主要建筑物有主厂房、副厂房、尾水建筑物、供水前池、35KV升压开关室和建筑面积为1073.45m2的宿舍楼等。厂房为地面式,内设3台2MW发电机组,总装机容量为6MW,设计年发电量2085万KW.h。

㈣ 水厂供水系统

供水系统由供水进水口、供水隧洞、出口建筑物(蓄水池、引水管道及弃水渠)等部分组成。供水隧洞洞线长3112 m,洞径为1.7 m×2.0 m,设计供水流量为1.91m3/s。
   ㈤ 坝区管理房
   坝区管理房占地面积496m2,总建筑面积2030.3m2,为钢筋砼框架结构,建筑类别为三类,设计使用年限为50年。

本工程建有“视频监视系统、水位遥测站点、雨量遥测站点、闸门运行数据采集系统、洪水预报预警系统、信息化办公管理系统”等先进的信息化管理系统,对提高管理效率和水平有较大促进作用。

㈥ 库区移民安置和库底清理

淹没区内的移民已全部搬迁,且实行异地安置,安置点在金古开发区虬江街道洋棚村内,距三明北站约550米。库底清理工作按设计规范要求已完成,移民资金已按进度拨付到位,应归档的文件材料,已完成阶段性收集整理,基本达到了水利水电工程移民档案管理办法的要求。

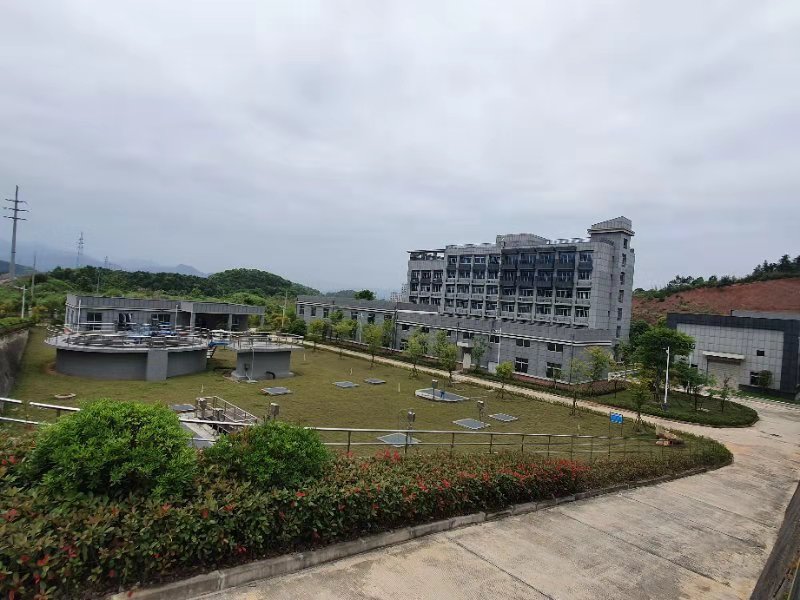

二、沙县城南水厂概况

 沙县城南水厂是沙县城区供水为主的民生工程,是双溪水库的枢纽工程,主要保障海西三明生态工贸区,金古经济开发区、城区及金沙园区的生产、生活用水需求,是沙县城市发展的重要基础配套设施,工程已由沙县发展和改革局批准建设。

  一、 建设地点:沙县金古园开发区水渍坑

  二、 建设用地:用地面积86.6

  三、 建设规模与主要建设内容

 沙县城南水厂工程项目建设总规模为15m3/d,本期建设7.5m3/d,建设内容为净水厂工程主要包括:厂区现共有二期制水工艺系统,合计产能15万吨/日,配套办公综合楼1座、絮凝沉淀池1座、反冲洗泵房1座、送二级泵房1座、清水池2座、加氯加药间1座、污泥脱水车间1座、机修车间1座,配备证水质检测中心,设施设备较为完善,制水能力满足本地区居民用水需求,每天24小时不间断供水,供水品质符合《生活饮用水卫生标准》(GB5749-2006)要求。

  四、 项目总投资19200万元。

  五、 项目建设周期

  土建施工开工时间2016419日,设备安装开工时间201849日,2020年投入使用

  建设单位:福建省水利投资集团(沙县)水务有限公司

  设计单位:中国市政工程西北设计研究院有限公司

  勘察单位:福建省闽中地质工程勘察公司

  监理单位:福建成建工程监理有限公司

  施工单位:福建一建集团有限公司

    设备安装单位:浙江省工业设备安装集团有限公司



三、大坝工程施工大事记

2011年12月20日沙县区政府成立沙县双溪水库枢纽工程筹建领导小组,制定工程建设计划,明确工程建设目标任务,落实部门职责分工。2014年4月16日,沙县区委、区政府决定成立沙县双溪水库工程建设指挥部,在双溪水库枢纽工程筹建领导小组的领导下,开展工程移民征迁等日常工作。

拦河坝单位工程自2015年12月16日开始坝基土石方开挖,2017年3月正式开始进行大坝河床段坝基砼浇筑及坝体砌筑,2019年11月18日大坝正式封顶,2020年1月底大坝启闭房钢筋混凝土框架结构完成,2020年2月~5月启闭房装修完成,2020年5月底完成拦河坝单位工程全部施工任务。

双溪水库发电引水隧洞工程(C3标段),于2016年8月5日成立沙县双溪水库工程项目部(C3标)进场开工,监理部于2016年10月21日下发开工令。

2020年1月3日,双溪水库发电引水隧洞工程(C3标段)分层取水闸室分部工程验收。

2015年11月20日

坝基、公路土方开始开挖;

2016年04月20日

导流洞洞室全线贯通;

2016年07月06日

省水利厅总工、水投集团领导到现场察看施工情况及听取汇报;

2016年11月19日

导流洞分部工程验收、土方开挖完成;

2016年12月13日

省水利厅厅长到现场检查;

2017年01月17日

坝段坝基开挖验槽;

2017年01月21日

坝基C15垫层开始浇筑;

2017年02月25日

大坝非溢流坝段第一仓坝体砼浇筑;

2019年07月30日

1#坝段坝顶C30砼浇筑;

2019年08月07日

放空底孔闸墩最后一仓砼浇筑;

2019年08月15日

水利部珠江委来现场检查安全;

2019年11月13日

大坝最后一仓砼浇筑9#坝段;

2019年11月17日

坝顶C30砼浇筑完成;

2019年11月18日

大坝封顶素砼浇筑完成、护坦护面墙开始浇筑;

   截止目前,双溪水库工程已经全部完工验收,并于2021年3月3日下闸蓄水,截止2021年5月27日双溪水库蓄水高程298.8m,蓄水库容882.3万立方,有效缓解地区水资源供需矛盾,提高供水安全保障能力,减轻下游河道地区防洪压力,在耕地保灌等方面实现明显效益。


  “民惟邦本,本固邦宁”,让人民群众共享水利发展的成果。水利建设者们正以他们的睿智和胆识,绘制宏伟的治水蓝图。双溪水库工程的建成将翻开沙县新的历史篇章。
